[点晴模切ERP]MPS和APS到底有什么区别?一篇搞懂两种计划系统的逻辑与用法!
当前位置:点晴教程→点晴ERP企业管理信息系统
→『 生产管理 』
最近有个计划部的小伙伴跟我说: “我们老板说要用APS系统做智能排产,但我们现在不是已经有MPS了吗? 这俩到底有啥区别啊?不都是排计划的吗?” 你是不是也有这种疑惑: 听说MPS是“主生产计划”,APS是“高级计划系统”,听起来都很高级; 但现实中,

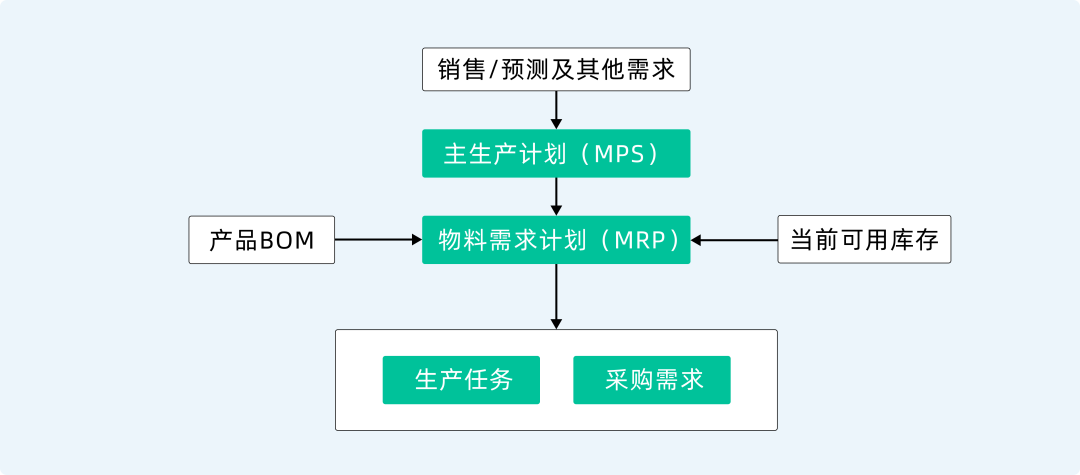

所以今天这篇文章,我就把: ——MPS和APS的底层逻辑、使用场景、典型问题和配合方式说清楚。 ![]() 一、先说定义:MPS和APS到底是什么? 咱先不讲系统模块名,先说白话——这俩东西干嘛用的? MPS:主生产计划 简单来说,MPS就是: 定“生产大方向”的计划。 告诉你接下来几周/几月,要生产哪些产品、每种产量是多少。 MPS的核心目标是:
![]() 你可以把它理解为“开工前的路线图”。 特点:
![]() APS:高级计划与排程系统 APS是干嘛的? 它是把“怎么生产”这件事算得又细又精的那个人。 你给它输入产能数据、物料到货时间、生产节拍、设备工艺,它就能跑出:
![]() 特点:

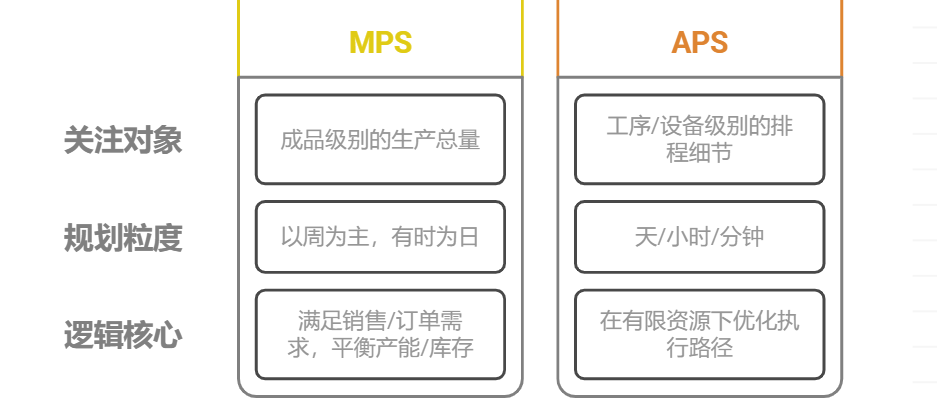

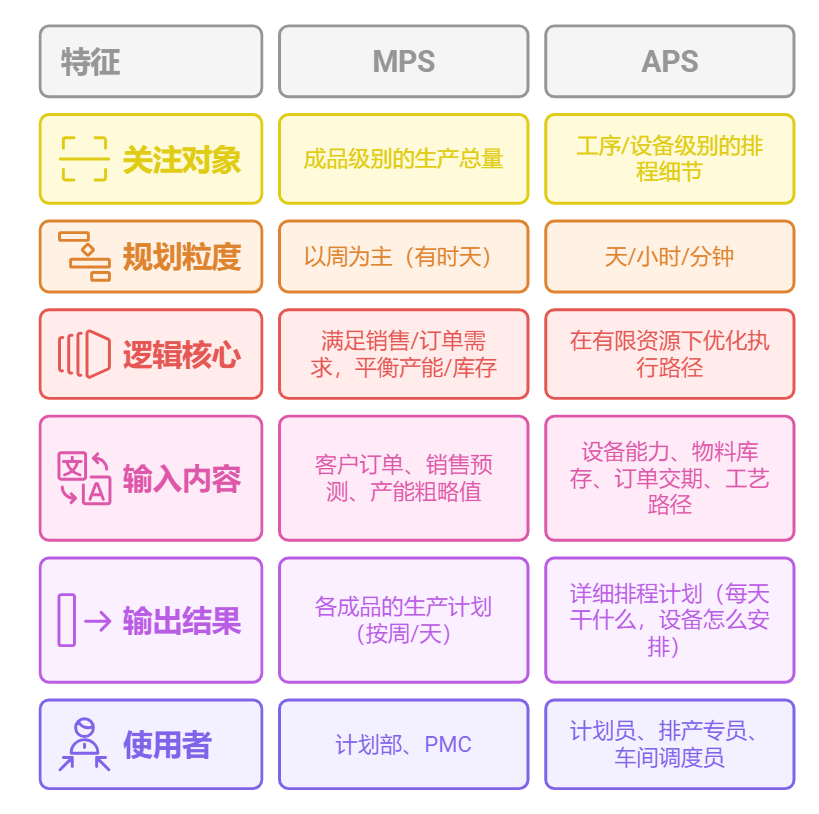

![]() 一句话:APS就是“把计划排到执行端”的那个人。 二、核心区别:MPS定节奏,APS控执行 我们用一个简单的比喻解释这俩的区别:
更具体地说: ![]() 三、花大钱上了MPS/APS,结果计划照样乱? 很多企业有系统、也有模块,但问题照样天天有,为什么? 因为你可能掉进了这些坑: 1. 用MPS做成了MRP:变成“爆炸式拉料单” 很多企业以为自己做了MPS,其实只是拉了一堆“基于订单”的MRP。
![]() 正确做法:
MPS不管物料,只看成品。 ![]() 2. 上了APS,但基础数据一团糟,结果越排越乱 APS再强,它也不是魔法师。 你不给它干净的物料数据、准确的工艺路径、真实的设备能力,它就只能瞎算。 常见问题包括:
正确做法:
![]() 3. 把APS当神用,却不敢“放权”执行 还有一种企业,天天喊智能排产,系统也买了,但:
正确做法:

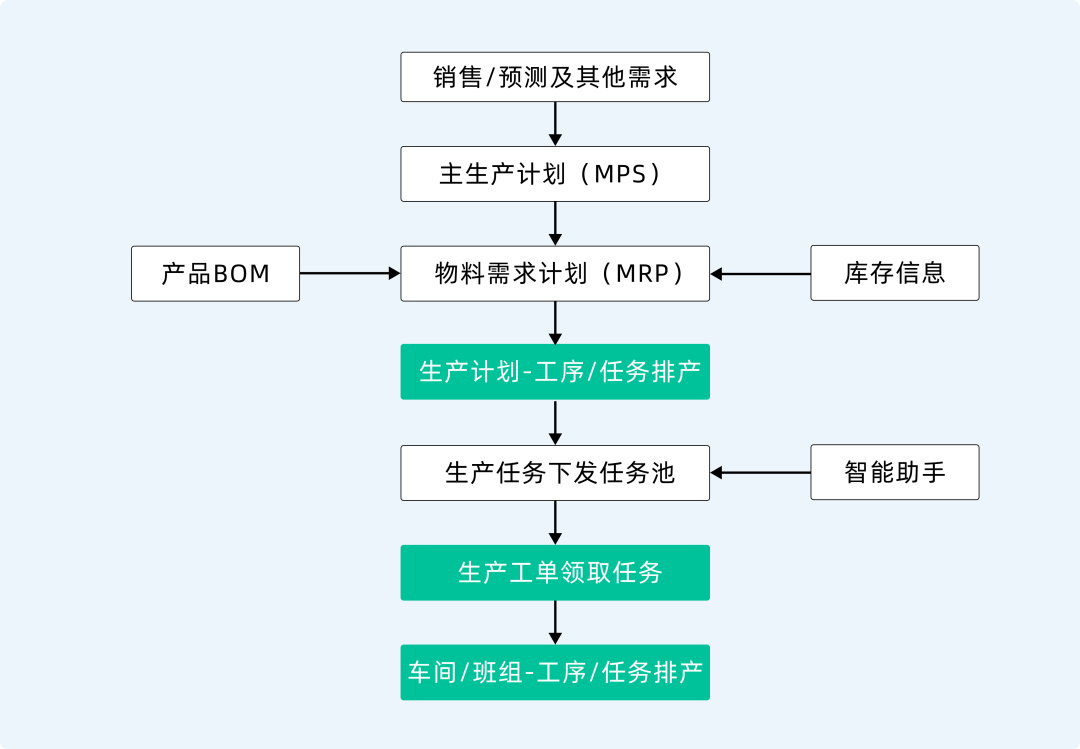

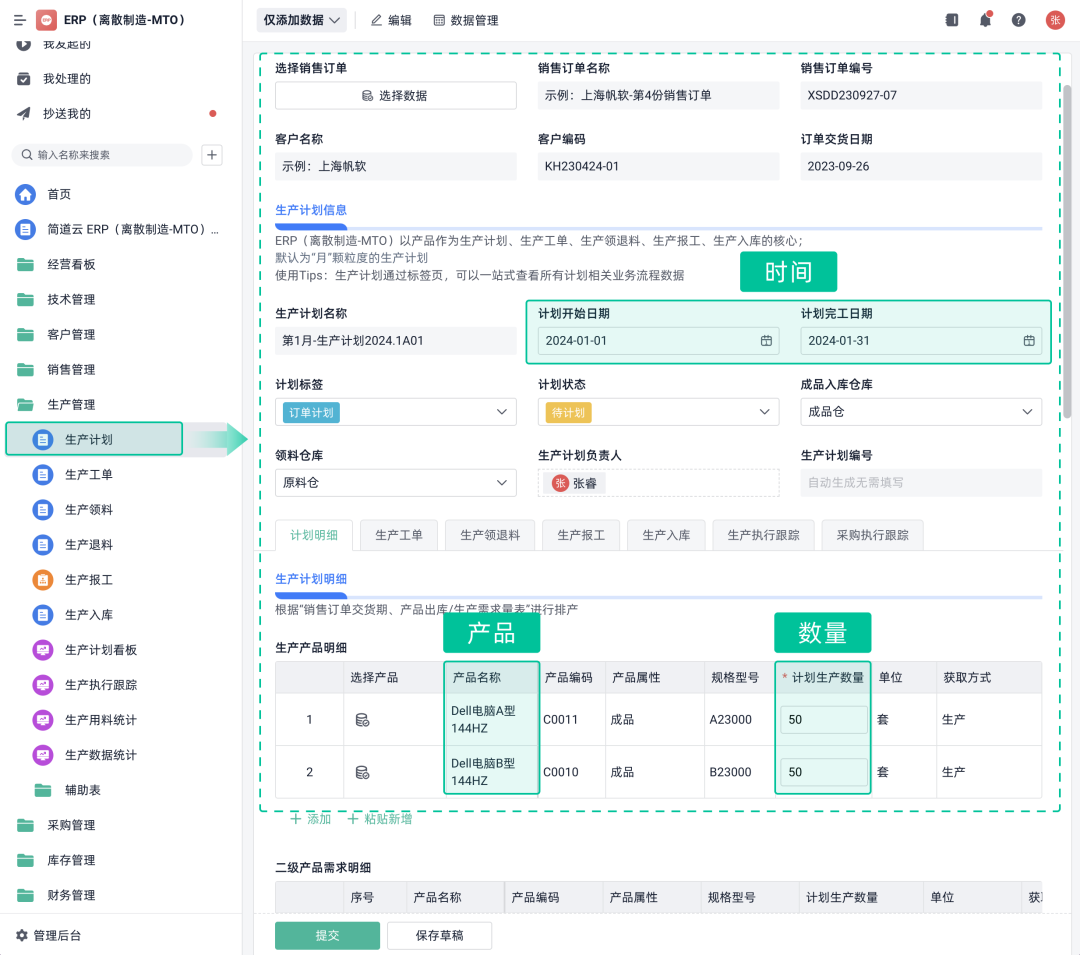

![]() 四、那到底该怎么配合使用? 我们前面说了,MPS 定节奏,APS 控执行,两者不是“选一个”,而是“搭着用、一起跑”。 那到底怎么配合? 一句话: 上层 MPS 把方向排明白,下层 APS 把资源安排清楚,中间用 MRP 拉通物料流,三者一起才能跑得稳、排得准、供得上。 下面我们按实际流程,给你拆个五步闭环打法,一步步对上号。 ![]() Step 1:先用 MPS 定“产什么、产多少、什么时候产” MPS 是大方向,就像你先定一个出差计划:
在企业里,MPS 就是:

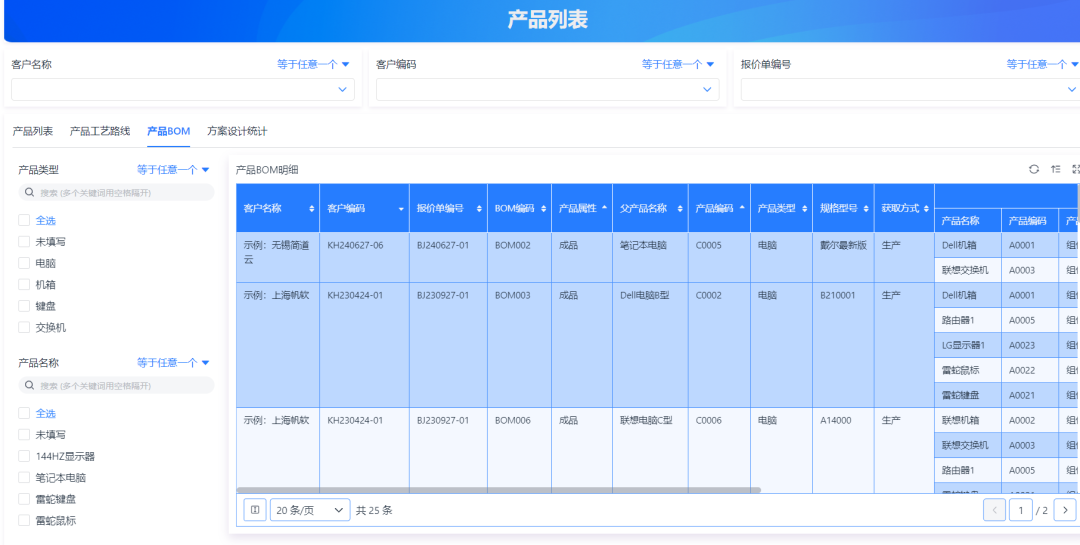

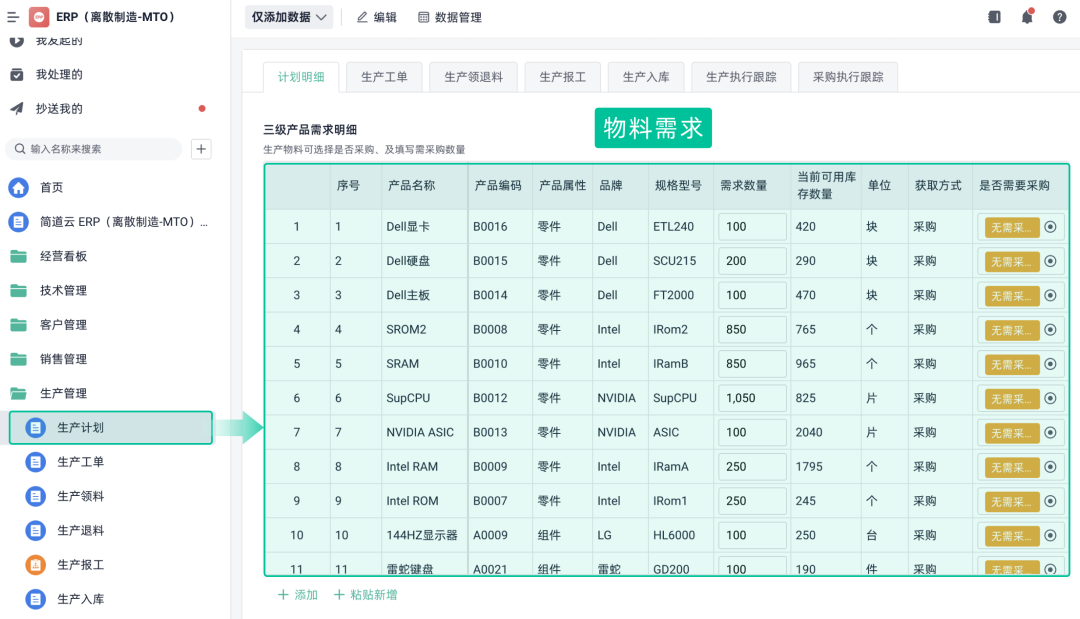

![]() Step 2:中间用 MRP 拆 BOM,推物料需求 MPS 一定要配合 MRP 才能“动起来”。 计划部会把 MPS 输出的成品数量,按 BOM 一层层往下拆,得到“需要哪些物料、多少量、什么时候需要到”。 注意:

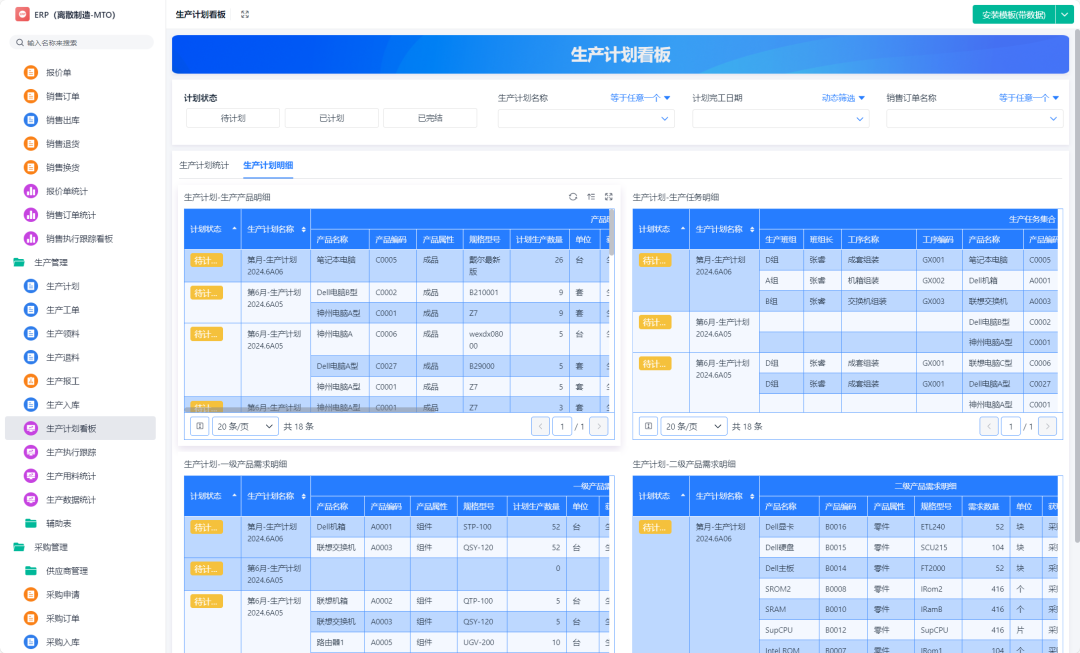

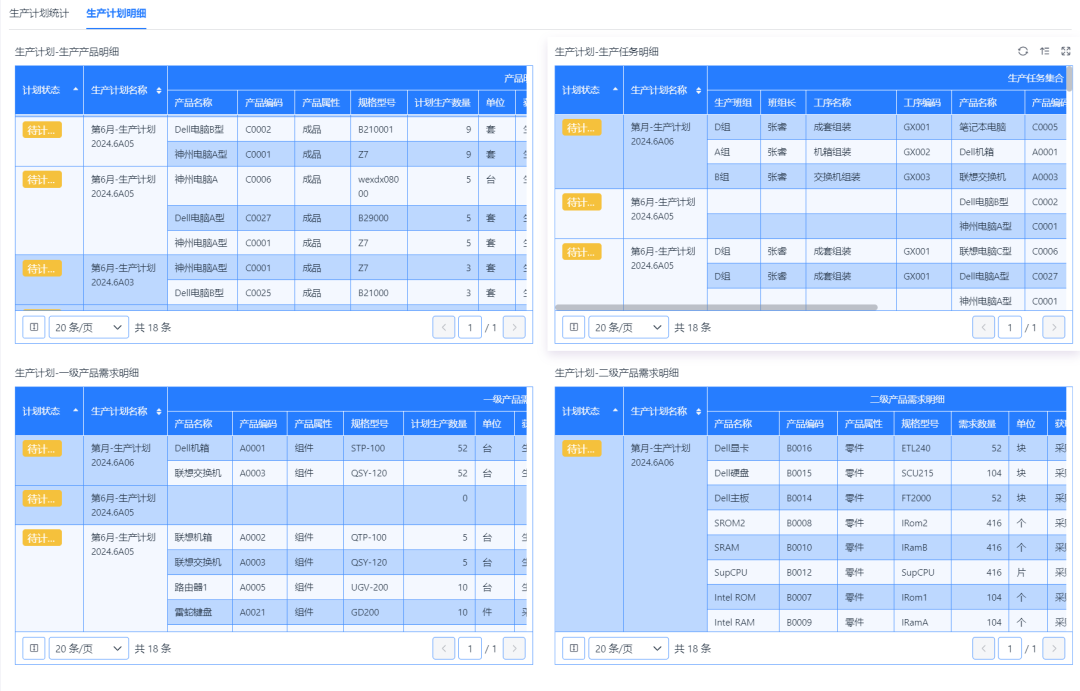

![]() 系统一般会自动生成:

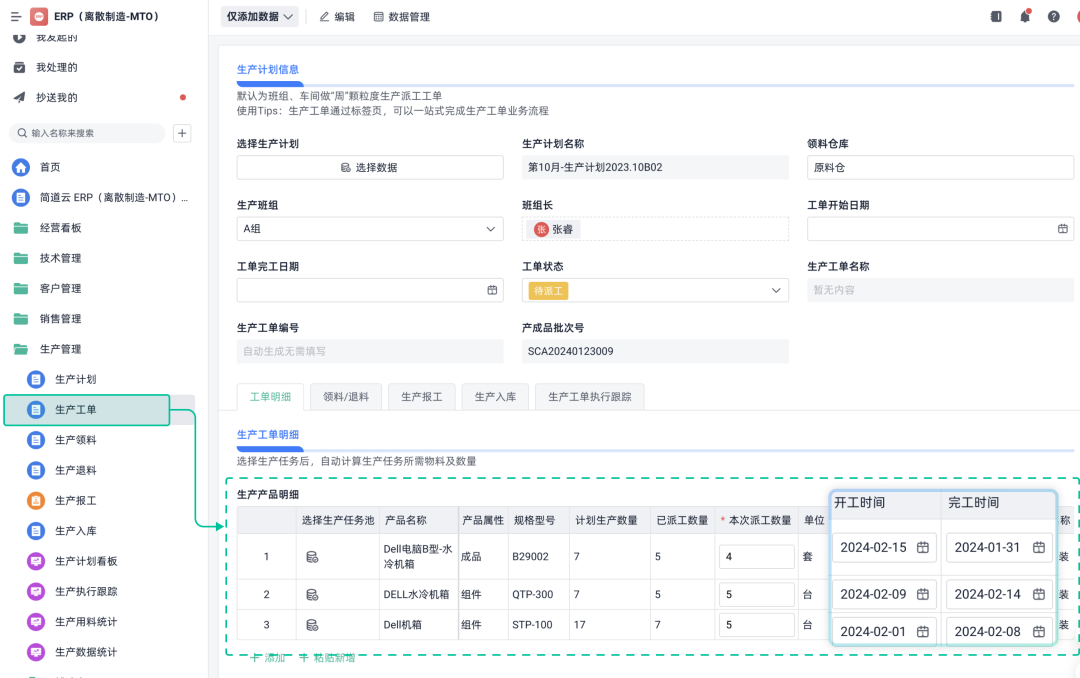

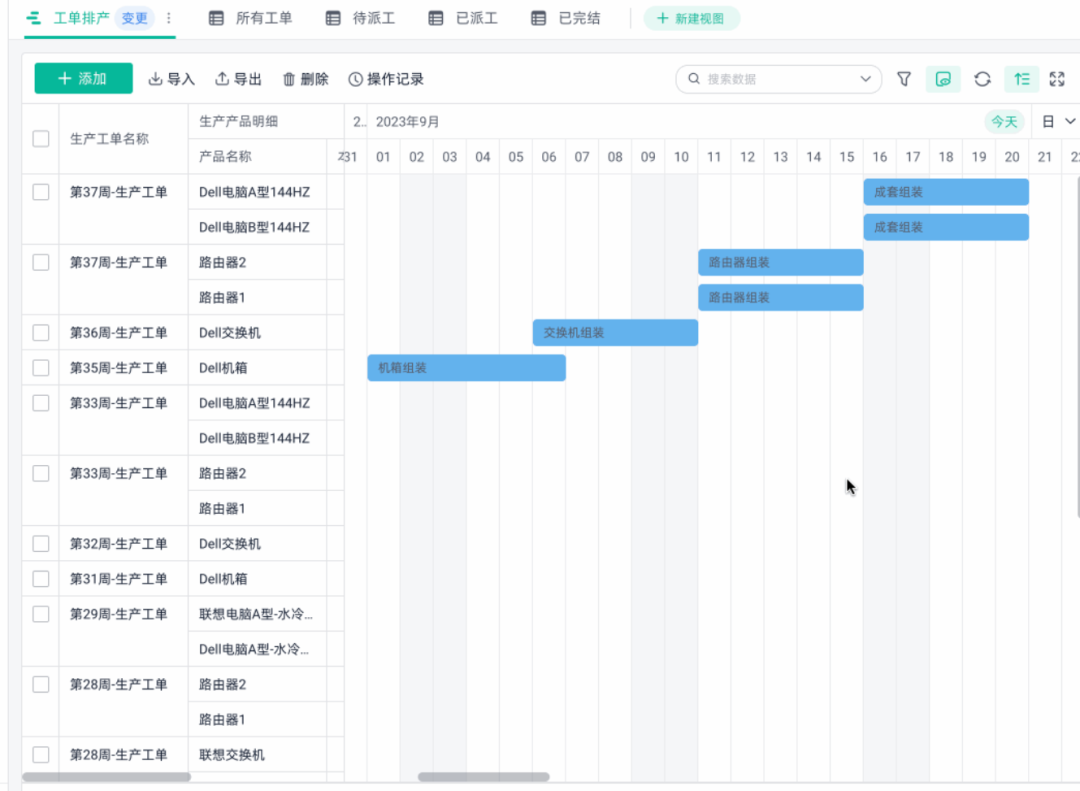

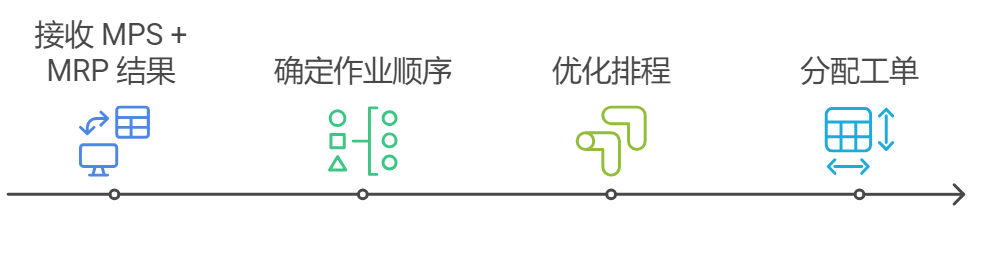

Step 3:再用 APS 把计划往下排,落实到设备/班次 MPS 定了节奏,MRP 确定了物料,APS 这时候登场,干嘛? 把“产什么”翻译成“怎么产”: 哪个产线?哪台设备?排在哪天?几个小时?谁做? APS 的具体动作包括:

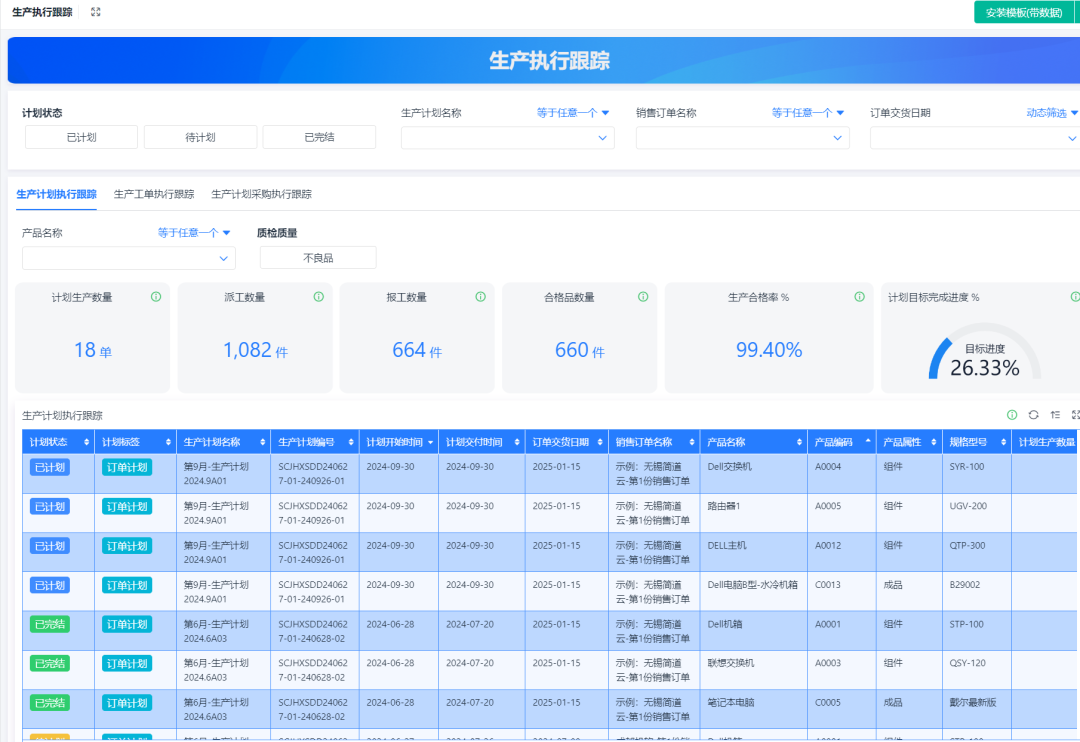

![]() APS 会根据你当前的库存、供应商交期,动态调整顺序、时间、资源分配,真正做到“有限资源下的最优安排”。 Step 4:现场照计划执行 + 系统反馈实际进度 别以为排完计划就万事大吉了,关键还得看“现场跟不跟”。 这一步的核心是:“计划要执行,偏差要反馈”。 关键动作:
![]() Step 5:建立滚动机制,每周复盘 + 优化 MPS 计划是活的,不是一次性做完的。 所以建议企业每周做一次:
![]() 小建议:
写在最后:计划不是跑系统,是让一切更可控 说到底,MPS和APS的目标不是“计划多详细”, 而是: 让业务节奏可预判、让资源使用更高效、让交付更稳定。
所以别迷信哪个系统最强、哪个模块最智能, 最重要的是 ——你有没有一套“计划驱动型思维”+“组织响应机制”。 有这套,再加MPS和APS,就是事半功倍; 没有这套,再牛的系统,也是“一地鸡毛”。 ——The End—— 阅读原文:https://mp.weixin.qq.com/s/Zm8Mni-hwtdtLcD41-GeqA 点晴模切ERP更多信息:http://moqie.clicksun.cn,联系电话:4001861886 该文章在 2025/6/17 13:44:45 编辑过 |
